07 апреля 2023

Оснащение цеха жгутового производства

Данный проект по техническому оснащению цеха для жгутового производства стал самым быстрым в нашей практике. От заключения договора до момента, когда люди вышли на работу, прошло 2 недели! И то при том, что предприятие обратилось в октябре 2022 года, когда начались самые жесткие проблемы с логистикой, производители оборудования давали сроки по полгода в лучшем случае, а сдать участок необходимо было до конца декабря.

Итак, для сборки жгутов было необходимо поставить следующее оборудование:

  • Модульные плазы для вязки жгутов проводов, 40 метров
  • Стол раскройный с поверхностью из нержавейки, 8 метров
  • Мебель для монтажников, 35 мест
  • Паяльное оборудование, обжигалки для зачистки проводов
  • Термометры для проверки жал
  • Системы местного дымоудаления

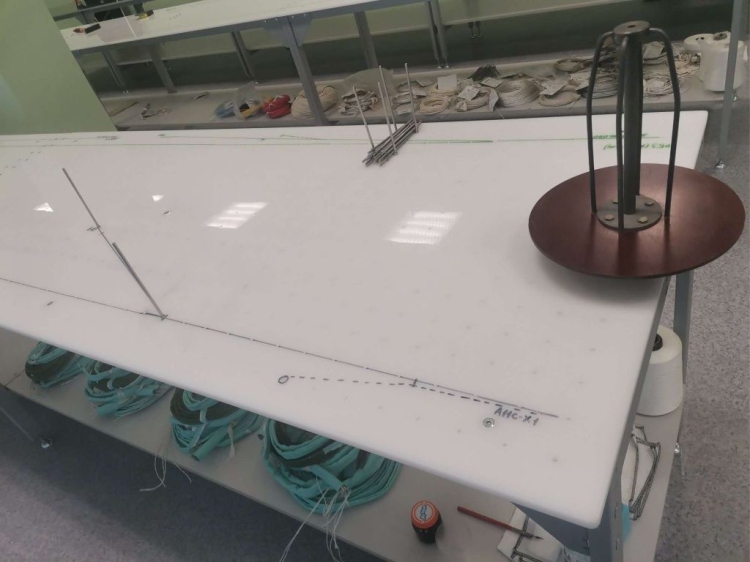

Плазы полипропиленовые

Так как на момент размещения заказа планировка окончательно не была утверждена, было принято решение разработать модульные плазы, по 2 метра каждый. При необходимости они должны собираться в единую поверхность. Естественно, поверхность должна быть совершенно ровная, без зазоров и каких-либо искривлений. Так как времени было крайне мало, работали следующим образом: в будни готовили проектную документацию и изготавливали детали, по выходным на территории заказчика производили сборку, выявляли ошибки, вносили правки в чертежи.

Сборка жгутов производится на шпильках, соответственно, чтобы выдержать заданное расстояние между перфораций (не более 50 мм) и обеспечить возможность фиксации шпилек, по краям модулей вставили резьбовые бонки.

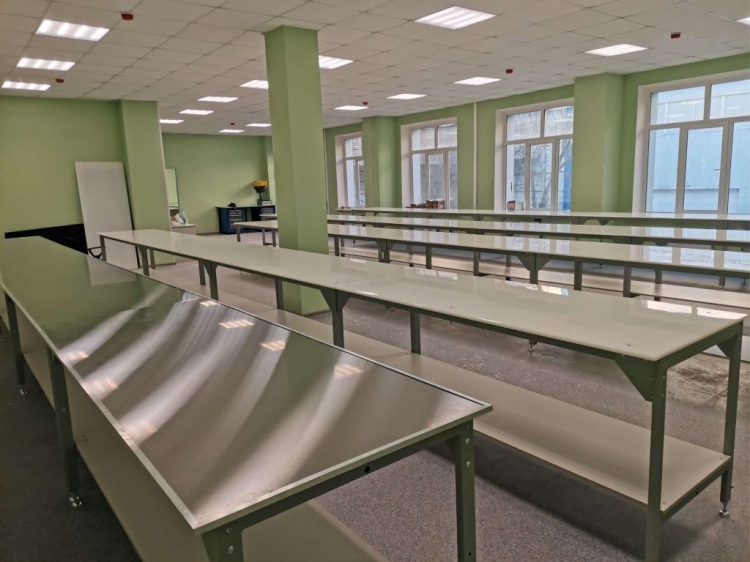

Стол раскройный

Принцип тот же самый. В будни - проработка и производство. В выходные - сборка, выявление замечаний, переработка КД. По результатам сборки пришлось доработать конструкцию, чтобы обеспечить бесшовный переход между листами нержавейки и устранить "гуляние" поверхности.

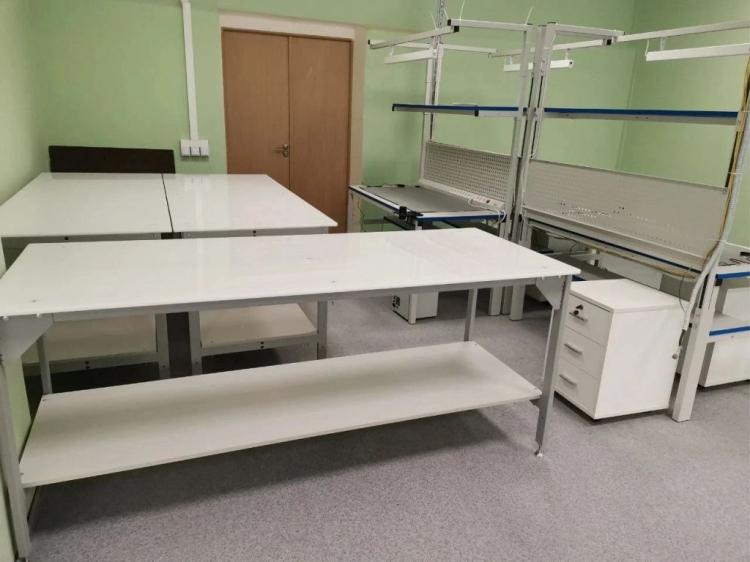

Мебель монтажная

Наш выбор пал на столы монтажные Москвичка. Во-первых, мы давно знаем мебель этого производителя и уверены в ее качестве, во-вторых, по опыту нашей проектной деятельности, была уверенность, что предприятие изготовит заказ вовремя.

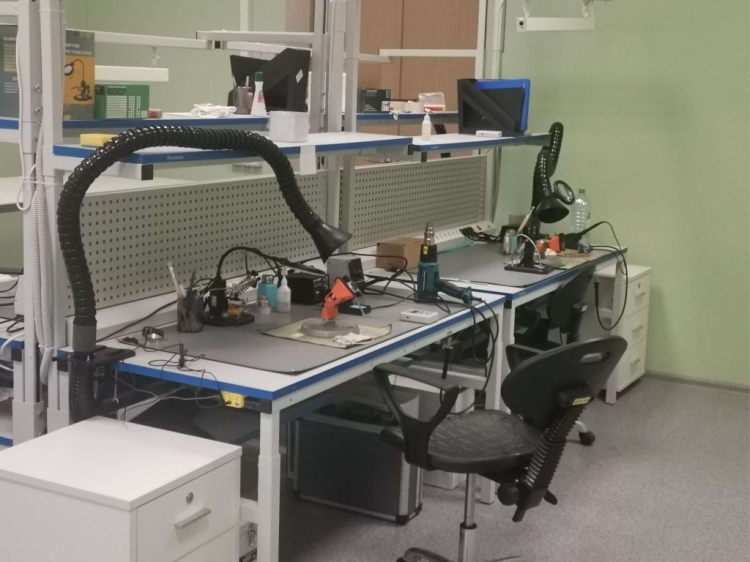

Обжигалки для зачистки проводов

На этом этапе мы столкнулись с настоящей проблемой. Обжигалок на рынке не было вообще. Никаких. Это ставило под удар весь проект, так как работать все равно было бы невозможно, а нам было необходимо обеспечить возможность выпуска продукции к определенному сроку. За помощью обратились к производителю отечественного паяльного оборудования Термопро. Ими были в кратчайшие сроки разработаны и произведены блоки для подключения обжигалок по техзаданию заказчика, так как они уже использовали подобное оборудование, и его можно было частично переместить с другого участка. Но его было недостаточно, кроме того, оно уже давно было снято с производства.

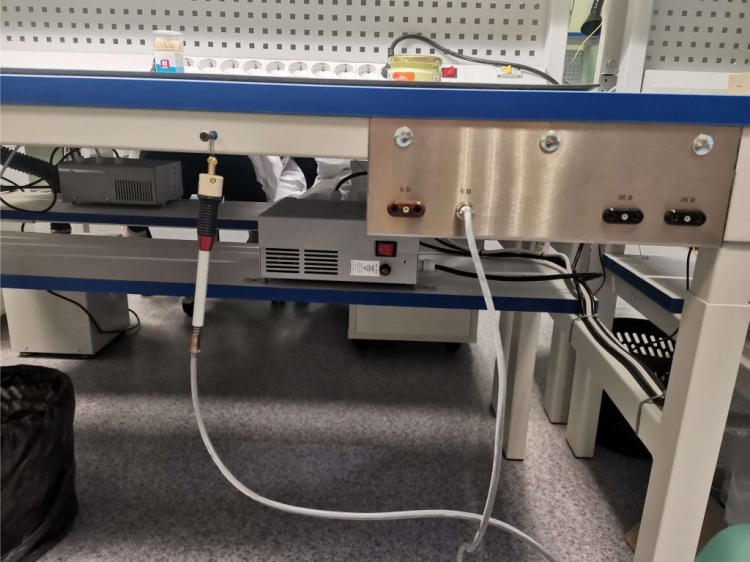

В итоге получилось вполне неплохо. Сами блоки расположены на полке под столешницей, а ближе к монтажникам выведены панели для удобства подключения инструментов. Обратите внимание, что производитель разнес выводы на 6В и на 36В, чтобы минимизировать возможность ошибки оператора.

Термометры для поверки паяльных жал

Так как термометры нужны были поверенные и внесенные в Госреестр, выбор был безальтернативный - Магистр. Однако точно также, как и у всех на тот момент, сроки на изготовления были заоблачными. Пришлось скупить все, что было на стоках электронных маркетплейсов, и отправлять термометры на завод-производитель в Саратов с просьбой в кратчайшие сроки провести поверку. Что и было осуществлено.

Системы дымоудаления с мест пайки

Очевидно, выбор пал на дымоудалители для паяльных работ DUET. Так как производство находится в Москве, удалось выдержать все сроки по блокам. Небольшая, но очень волнительная заминка возникла с дымоприемниками, которые заказываются в Китае. Из-за нюансов, вызванных проходящим тогда съездом Компартии Китая, грузы у перевозчиков встали. Был разработан план "Б": в случае невозможности своевременной поставки временно подключить вместо дымоприемников гибкие воздуховоды, которые обычно используются для соединения блока дымоудалителя со струбциной, на которую фиксируется дымоудалитель. Но 28 декабря таможня выпустила наш груз, и мы успели поставить дымоприемники тоже.

С начала года, в четко оговоренные сроки цех начал работу.

Благодарим заказчика АО "ГОСМКБ "Радуга" имени А.Я. Березняка" за оказанное доверие!
